サトヤマコートの施設内への施工は、オフィス・会議室等個室・休憩室・更衣室・各所WC・各室を結ぶ通路、そして一般の見学のお客様がいらっしゃるシアタールーム(上写真)と広範囲に及びました。クロス、塗装の殆どの箇所を写真のように塗布し、塗布が難しい一部の箇所については噴霧することで施工させていただきました。
施工に要した時間は、職人さん3人とサポート要員が2人で、工場が稼働していない日の終日を使いすべて完了しました。サトヤマコートは一晩で完全に乾き、物理的な変化もありませんので、業務には何も影響することはなく、翌日の朝から通常通り施設は使用可能となりました。

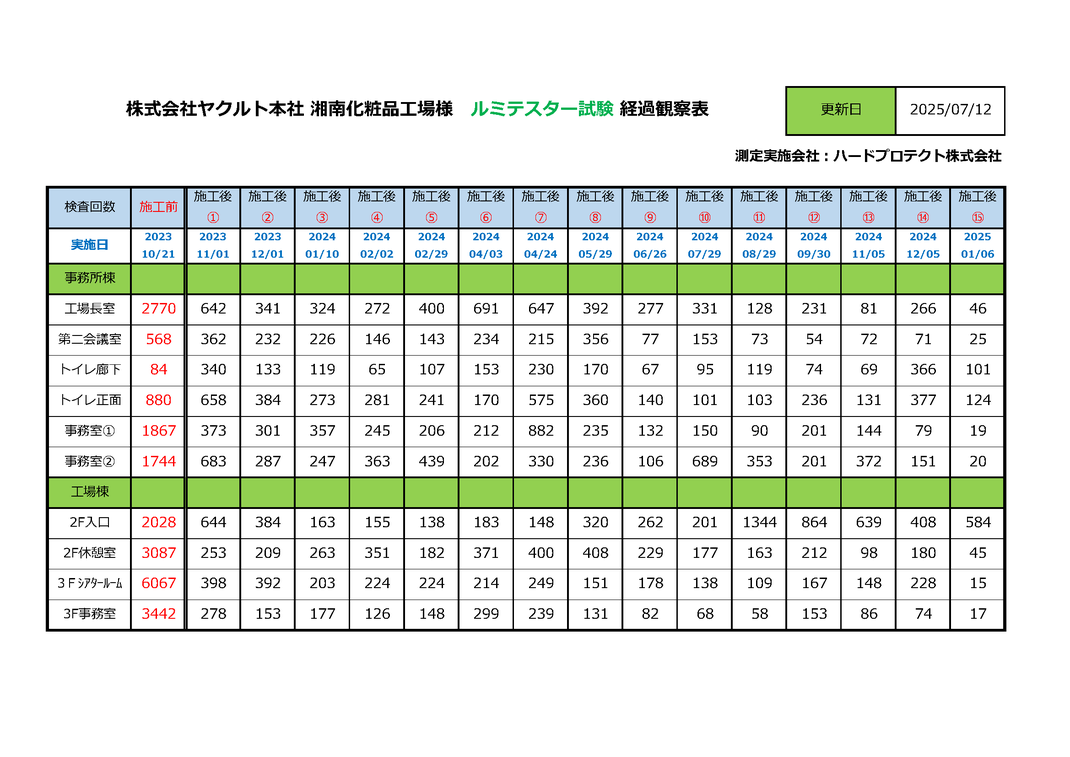

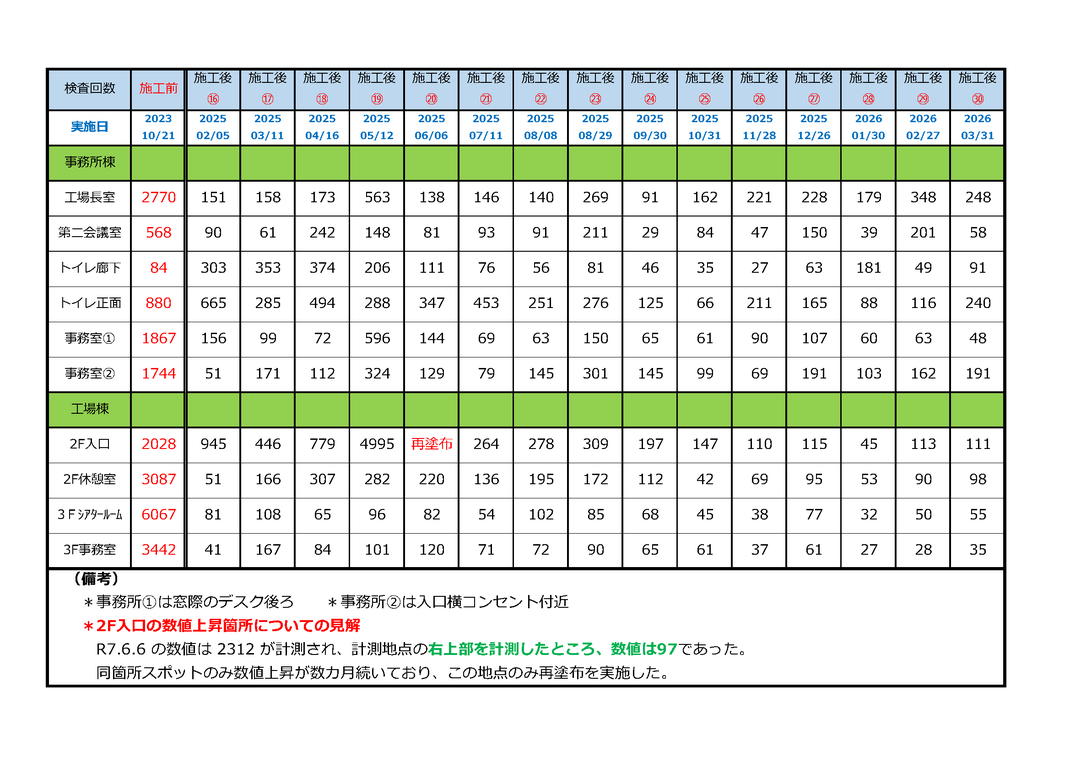

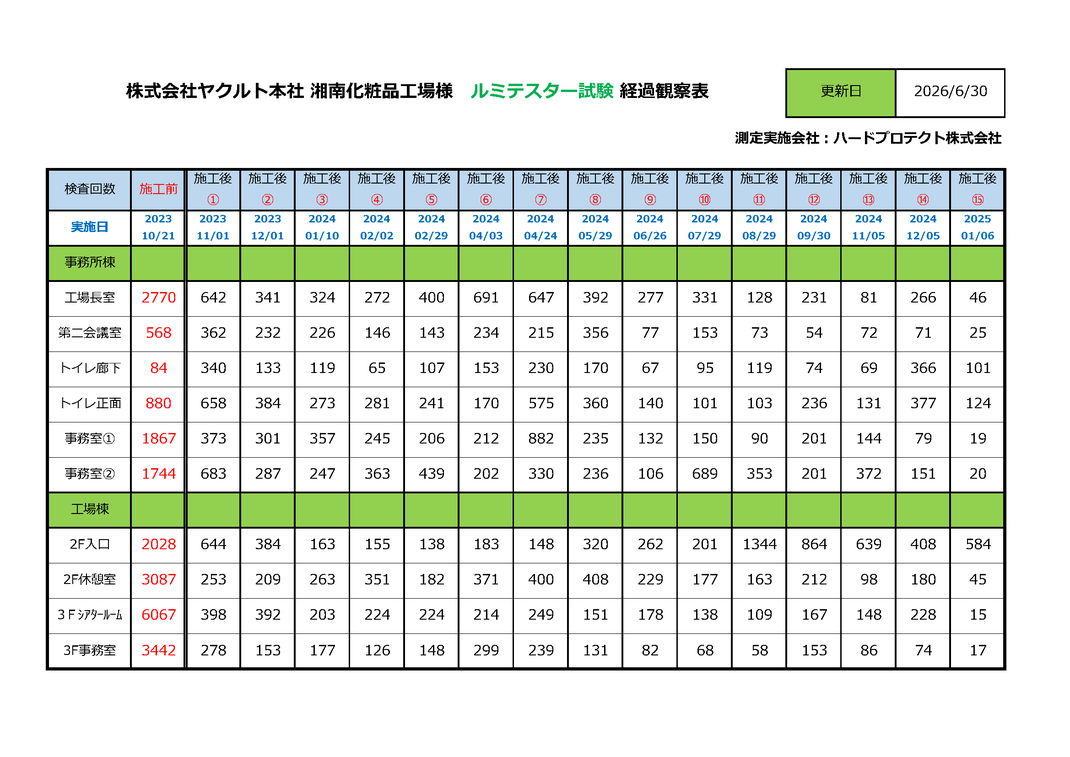

2023年10月に施工し、ひと月後の2023年11月より、ヤクルト様の全面的なご協力の元ルミテスターにて毎月計測を行っております。設定した同じ10ヶ所で、毎月計測したデータを、今後1年間の予定で毎月新しいデータを加えたものに更新し掲載して参ります。
私どもの過去の試験結果と同じく、はじめの1~2ヶ月で一気に数値が低くなり、その後上下しながら低い値のままで維持するという結果が出ております。1ヶ所、施工前の数値が非常に低い所(84)がありますが、これは恐らく施工前の計測に何か問題が有ったのだろうと考えております。
目安として、まな板で「500」・包丁で「200」というのが、望まれる値とされています。よって菌等の生物が非常に少ない状態である、という事が証明されています。室内環境の元となる、空気清浄機ではキレイにならない壁・天井を、劇的に変化させて維持するサトヤマコートを数字でご覧ください。
